Pehme jahuti tootmise teostusaeg

2026-09-04 0 Jäta mulle sõnum
"Tootmine on 30–45 päeva" on vastus, mille enamik ostjaid saab, ja see on tõsi, kuid see kirjeldab ainult ajaskaala keskpaika. Tellimus lattu hõlmab proovide võtmist, ülevaatusringe, materjali sissetulemist, ülevaatust, merevedu ja tollivormistust ning viivitusi, mis tulenevad vrakkide käivitamise kuupäevadest, tootmisliinil peaaegu kunagi ei juhtu. Need juhtuvad enne seda, kooskõlastustes ja materjalides. See juhend jagab kogu ajaskaala selle tegelikeks komponentideks, näitab, kuhu aeg tegelikult kaob, ja selgitab, kuidas ajakava tihendada ilma, et füüsika ei kehtiks. Sealock (YiFuLong Outdoor Gear Co., Ltd.) tsiteerib 7–15 päeva proovivõttu ja 30–45 päeva tootmist ning see selgitab, mis nende numbrite ümber on.


Mida "Tehteaeg" peaks tähendama

Määratlege see õigesti, vastasel juhul plaanite vale numbri vastu. Kitsas tähenduses viitab tarneaeg kogukestusele ostu-tellimuse kinnitamisest kuni valmisrõivaste tehaseväravast väljumiseni. Kuid arv, mida bränd tegelikult vajab, on laiem: ;tootmistellimuse esitamisest kuni müügiks valmistoodete saamiseni kulunud koguaeg; proovide võtmine, sobitamine ja lõplik kinnitamine; kanga ja kaunistuste hankimine ja sissetulemine tehasesse; lahtiselt lõikamine, õmblemine ja viimistlemine; kvaliteedikontroll ja pakkimine; kaubavedu, tollivormistus ja sissetulemine lattu.

Tehase tarneaeg ja teie teostusaeg on erinevad numbrid. Plaani teine.

Leid, mis peaks muutma teie plaani

See on uuringus kõige kasulikum asi ja see on vastuolus sellega, kuhu enamik ostjaid oma survet suunab: ;enamik kaubamärke kaotab aega enne õmblemise algust – materjalide kättesaadavus ja kinnitused on tavaline kitsaskoht ning kanga viivitustest on kõige raskem taastuda, sest miski allavoolu ei saa alata, kui lõikelaual pole vaja. Hiline värvikinnitus või varajane laost otsa saanud kangas levib igas hilisemas etapis.

Üks tootja hindab seda: ;kanga hankimine ja värvimine põhjustavad 45–55% esimeste tellimuste viivitustest. Ligikaudu pool esimese tellimuse viivitusriskist on etapis, mida enamik ostjaid käsitleb administratiivsena.

Järeldus järgneb otse: ;Usaldusväärne viis turuletoomise kuupäeva kaitsmiseks on kangas ja kinnitused varakult lukustada, mitte hiljem tootmist kokku suruda. Tehase tagaajamine kuuendal nädalal ei taasta esimesel nädalal kaotatud aega.

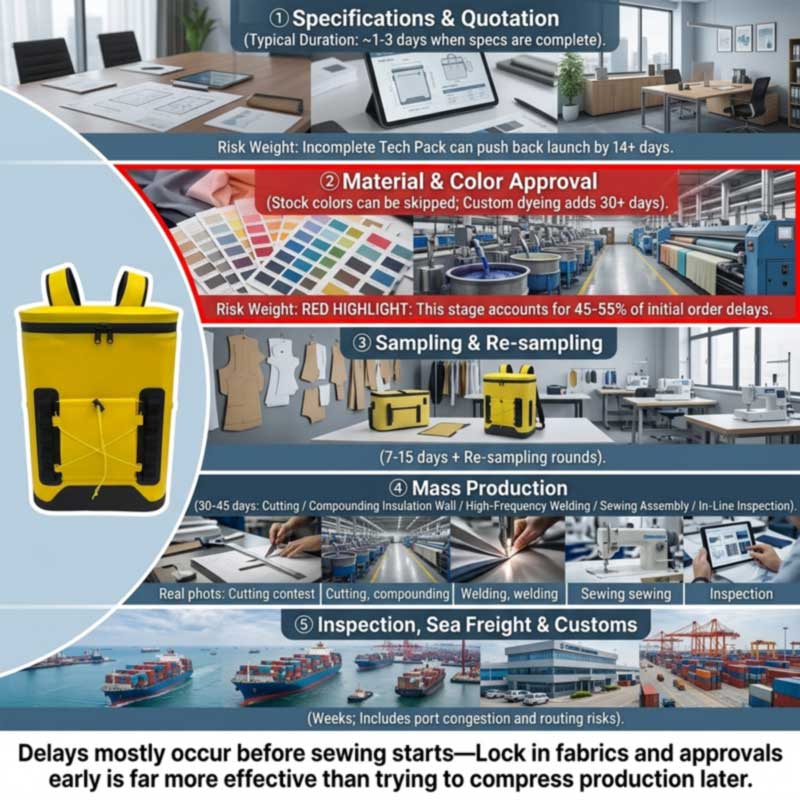

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Lavahaaval

1. Spetsifikatsioon ja hinnapakkumine

Kiire, kui ülevaade on valmis: etalonnäitajad panevad tehnilise paketi ülevaatuse ja hinnapakkumise umbes 1–3 päeva pärast spetsifikatsioonide valmimist. Aeglane, kui see pole – ;puudulikud tehnilised paketid on hõõrdumise peamine põhjus, mis sageli lisab projekti alguskuupäevale 14 või enam päeva, sest tehas ei saa ilma täpsete mõõtude, õmbluste spetsifikatsioonide ja materjalideta täpselt tsiteerida ega kangast lõigata.

Jahuti puhul tähendab "täielik" nimetamist: kesta materjal ja denjeer, isolatsiooni tüüp ja seina paksus, voodri materjal ja vastavus turule, sulguri tüüp ja tihendi tase, mahutavus ja sisemõõtmed koos tolerantidega, riistvara, rakmed, kaubamärgi meetod ja pakend.

2. Materjalide ja värvide kinnitus – tõeline kitsaskoht

Võrdlusnäitajad viitavad 3–7 päevale kanga ja proovide valimiseks mõne programmi puhul, kuid kohandatud värvide, värvimise või erimaterjalide valimine võib võtta kauem aega – ja "pikem" võib olla märkimisväärne: ; kui bränd soovib eritellimusel värvitud kangaid või spetsiaalseid viimistlusi, võib ajakava pikeneda 30 päeva või rohkemgi.

Pehmel jahutil on rohkem materjalivoogusid kui rõivas: ümbriskangas, suletud pooridega vaht, toidukvaliteediga vooderkile, õhu- või veekindlad tõmblukud, pandlad, rihmad ja sildid. Igal neist on oma sissetulemise aeg ja aeglaseim määrab alguskuupäeva. Riistvara ja kaunistused väärivad erilist tähelepanu, kuna need on väikesed, odavad ja unustatakse rutiinselt – ometi; isegi kui kangas ja tööjõud on valmis, võib üks puuduv funktsionaalne või kaubamärgiga komponent takistada tootmise alustamist.

3. Proovide võtmine ja läbivaatamine

Sealock pakub proovide puhul 7–15 päeva, põhjaliku arenduse puhul kauem, kui mustrid ja keevitustööriistad tuleb esmalt välja töötada. Muutuja ei ole tegemine; see on voorude arv — ja voorude taga on lühike kvaliteet ja tagasiside kiirus. ;Ostjate tagasiside viivitused või ebaselged spetsifikatsioonid pikendavad näidise kinnitamise ajakava ja üks soovitatav distsipliin on 48-tunnine reegel näidiste muutmiseks, et hoogu ei läheks kaduma.

4. Hulgitootmine — 30–45 päeva

Mis tegelikult toimub selle akna sees keevitatud jahuti puhul: lõikav kest, vaht ja vooder; isoleeritud seina lamineerimine; kere, aluse ja sulguri kõrgsageduskeevitamine; rakmete, taskute, rihmade ja kaunistuste õmblemine; kokkupanek ja riistvara; in-line kontroll kogu ulatuses; viimistlus ja pakkimine.

Väärib märkimist ajastamise osas: paljud lahedamad versioonid läbivadkaks erinevat tootmisliini— kõrgsageduskeevitusliin ja õmblusliin. Sealockis asuvad need eraldi ruumides samal korrusel ja õmmeldud ehitus on pigem ettevõttesisene põhifunktsioon kui sisseostetav samm. Mõlemat kasutav konstruktsioon on veidi pikem sisemine marsruut kui ainult keevitatud või ainult õmmeldud toode, mis on üks põhjusi, miks keerukus mõjutab tootmisakent. Täielik jada on käesKuidas valmistatakse pehmeid jahedamaid seljakotte.

5. Ülevaatus

Broneerige see umbes 80% valmiduse korral, et oleks aega ümbertöötamiseks. Jahuti puhul jätke aega spetsiaalselt vee testimiseks ja pidage meeles, et saldomakse on tavaliselt seotud läbitud ülevaatusega. VaataPehme jahuti kvaliteedikontroll enne saatmist.

6. Kaubavedu ja tollivormistus

Lavaostjad jätavad enamasti täiesti välja. Ookeanitransiit pluss sihtkoha kliirens lisab nädalaid ja see on avatud häiretele, mis ei ole kellegi kontrolli all: sadama ummikud, marsruudi häired, toll või geopoliitilised sündmused võivad neid aknaid veelgi pikendada, seega on tarnepuhver hädavajalik. Hiljutised marsruutimistingimused illustreerivad ulatust – üks tootja märgib, et vedajad suunavad ümber Hea Lootuse neeme, tekitades Euroopasse suunduvatele saadetistele automaatse 10–14-päevase viivituse. Jahutid on ka mahukad ja laetud mahu järgi, mis loeb kulu jaoks rohkem kui aeg; vaataJahuti seljakoti hulgimüük Tootja: hulgihinnad ja FOB-tingimused.

Viivituse levinumad põhjused

Põhjus Tüüpiline mõju Ennetamine
Mittetäielik tehniline pakett 14+ päeva enne algust lisatud Täpsustage eelnevalt materjalid, mõõtmed, tolerantsid, sulgemine ja vastavus
Kohandatud värv / kohandatud materjal 30+ päeva; Siin on pool esimese järgu viivitusriskist Kasutage esimese tellimuse jaoks laovärve või alustage kohe labori kastmist
Aeglane ostja tagasiside Pikendab iga proovivõtu ringi Üksik otsustaja; 48-tunnise reageerimise reegel
Projekti muudatused protsessi keskel Päevad nädalad; võib muuta värvitud kanga kehtetuks Luku disain ja materiaalne baas varakult; käsitleda muudatusi uute üksustena
Puuduvad kaunistused või riistvara Blokeerib rea laadimise täielikult Tellige trimmid varakult; kinnitage sissetulemise kuupäevad enne rea laadimist
Riigipühad Nädalad — Kevadfestival on mitmenädalane katkestus Tellimus enne aeglustumist; vaadake Hiina juhendit
Ülevaatus/ümbertöötamine ebaõnnestus Päevadest nädalateni Selged defektide määratlused ja kullaproov kokkulepitud tootmiseelselt
Kaubavedu ja toll Nädalad, muutuv Ehitage puhver; ei planeeri minimaalset transiiti

Kaks neist väärivad esiletõstmist. Keskmise protsessi muudatused on kulukad nii ajas kui ka rahaliselt: värvide ümber kallutamine, paneelide ümber kudumine või pärast kanga värvimist ümberkujundamine lisab päevi või nädalaid – lukustage võtmeelemendid ja kangaalused varakult ning käsitlege suuri muudatusi uute kaubakoodidena, millel on oma ootused teostusajale. Ja pühad ei ole joonealune märkus: ;riigipühad tootmisriikides nõuavad kas täpsemat tellimist või täiendavat sisseehitatud puhvri aega. Külmakottide puhul, mille tellimisaken asetseb üle kevadfestivali perioodi, on see esimese järgu planeerimispiirang – vt.Pehme jahuti tootja Hiinas: täielik OEM-juhend.

Kuidas ajaskaala tegelikult tihendada

Töötavad hoovad, ligikaudu tõhususe järjekorras:

  1. Valige laomaterjalid ja laovärvid.See eemaldab esimese tellimuse suurima viivituse allika – ei labori kastmistsüklit ega värvipartii ootamist.
  2. Esitage täielik spetsifikatsioon.Tootmisvalmis lühikirjeldus muudab 14-päevase avastustsükli 1–3-päevaseks hinnapakkumiseks.
  3. Kinnitage kordusprogrammide põhimaterjalid eelnevalt.Tavaline nõuanne on ;kinnitage põhikangad korduvate laboratoorsete kastmiste vahele – teine ​​tellimus heakskiidetud materjalile on oluliselt kiirem kui esimene.
  4. Kinnitage tagasisidet ja otsustage kiiresti.Üks otsustaja, üks konsolideeritud vastus, fikseeritud pöördumiskohustus. Näidisiteratsioonide konsolideerimine selgete ja täielike spetsifikatsioonide esitamisega on dokumenteeritud hoob.
  5. Alustage olemasolevast platvormist.Bränding ja spetsifikatsioonid muutuvad täielikult tõestatud keevitatud ehitusmustri projekteerimisel ja keevitustööriistade väljatöötamisel.
  6. Telli väljaspool hooaega.Tehase laadimine on tõeline piirang; sama tellimus esitatakse vaiksemas aknas ajakava varem.
  7. Lennutransport, ainult hädaolukorras.Aus raamistik: ;lennutransport võib tagasi nõuda kaks kuni neli nädalat, kuid mitu korda kallima meresõidu maksumuse eest, nii et see toimib pigem hädaabihoovana kui plaanina.
Mida ei saa kokku suruda.Keevitamine, seina lamineerimine ja kõvenemine võtavad aega; nende kiirustamine tekitab defekte, mis ei läbi kontrolli ja maksavad rohkem aega, kui säästsid. Vee testimine vajab aega, et tuvastada aeglane imbumine. Ookeanikaubavedu määrab geograafia. Tarnija, kes nõustub mis tahes tähtajaga ilma materjalide, värvide kinnitamise ja tehase laadimiseta, ei plaani – ja optimismiga kokku lepitud ajakava on kõige levinum tee hooaja vahelejäämiseni.


Tagurpidi planeerimine: töötatud ajakava

Töötage alates riiulikuupäevast, mitte alates ostutellimusest. Lahutage selles järjekorras:

Astuge riiulikuupäevast tagasi Luba
Lao vastuvõtt, QC ja noteerimine Päevadest nädalani
Sissevedu sadamast Päevad
Tollivormistus Päevad, muutuv
Ookeani transiit Nädalad, marsruudist sõltuvad – lisage puhver
Saadetiseeelne kontroll ja igasugune ümbertöötamine Kuni nädal
Hulgitoodang 30-45 päeva
Sissetulev materjal (pikim müügivihje üksus) Päevad nädalad; 30+, kui on eritellimusel värvitud
Proovivõtu- ja kinnitusvoorud 7–15 päeva pluss parandused
Spetsifikatsioon ja hinnapakkumine 1–3 päeva, kui see on valmis
Puhkusepuhver Nädalad, kui ajakava ületab kevadfestivali

Suvise jahedama vahemiku puhul langeb see aritmeetika tavaliselt kohustuse kuupäevaks sügisel või talve alguses. Kevadel juunis turule tuleva bränd on juba kaotanud hooaja – ja jahutid on hooajalised, nii et hilinemisega saabuvad kaubad ootavad pigem aasta kui kuu. Kaubanduslikud tagajärjed on hõlmatudKuidas luua oma lahedama seljakoti kaubamärk.

Ärge unustage ümbertellimust.Kui esimene kord müüakse välja, kulub asenduseks sama 30–45 päeva, millele lisandub kaubavedu – seega tähendab hooaja keskne väljamüümine, et varud saabuvad pärast hooaega, välja arvatud juhul, kui ümbertellimus oli kavandatud esialgsesse ajakavasse. Otsustage oma kordustellimuse käivituspunkt enne esimese saadetise maandumist.


Sealocki teostusajad

Tsitaat Kiire täieliku spetsifikatsiooni järgi
Proovide võtmine 7-15 päeva; põhjalikuks arendamiseks kauem, samal ajal kui mustrid ja keevitustööriistad on projekteeritud
Tootmine 30–45 päeva pärast proovi ja hoiuse kinnitamist
Tingimused MOQ 300 tk disaini kohta; FOB Guangdong
Võimekus Majasisesed kõrgsageduskeevitusliinid ja õmblusliinid — eraldi ruumid, sama korrus; paljud ehitused kasutavad mõlemat
Kvaliteet IQC / IPQC / OQC, AQL proovide võtmine, kullaproovi allkirjastamine, partii täielik veekümbluskatse; SGS või QIMA on teretulnud
Päritolu Hiina või Vietnam samadel spetsifikatsioonidel
Sertifikaadid ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Platvormid, mis lühendavad esimest ajakava – olemasolevad keevitatud konstruktsioonid laovärvides, nii et mustri väljatöötamine ja värvipartii puudumine:

Pilt Mudel Miks see ajakava lühendab Link
28L airtight-zipper insulated backpack cooler SL-I274 28L õhukindla tõmblukuga seljakoti jahuti (SL-I274) Tõestatud 48-tunnine suletud ehitus, neli põhivärvi Vaade
Insulated soft cooler backpack with molded lid SL-E050B Isoleeritud jahuti seljakott, vormitud kaas (SL-E050B) Kaks suurust juba välja töötatud – valiku laiendamine ilma uute tööriistadeta Vaade
Roll-top leakproof soft cooler SL-I288 Rullpealne lekkekindel pehme jahuti (SL-I288) Olemasolevad punakaspruunid/hallid värvitoonid; eristav ilma kohandatud värvipartiita Vaade
Insulated leakproof cooler backpack SL-I075A Isoleeritud lekkekindel jahuti seljakott (SL-I075A) Väärtusplatvorm kolmes laovärvis Vaade

KKK: Soft Cooleri teostusajad

K: Kui kaua võtab pehme jahuti tootmine aega?

V: Hulgitootmine toimub tavaliselt 30–45 päeva pärast proovi ja hoiustamise kinnitamist, proovid 7–15 päeva enne. Tellimus lattu on aga pikem – lisage spetsifikatsioonid ja hinnapakkumine, sissetulev materjal, näidismuudatused, ülevaatus, merevedu ja tollivormistus. Kaks kuni kolm kuud pärast kinnitamist on realistlik planeerimisnäitaja.

K: Kust viivitused tegelikult tulevad?

V: Enamasti enne tootmise algust. Materjali saadavus ja heakskiitmised on tavaline kitsaskoht ning kanga viivitustest on kõige raskem taastuda, sest miski allavoolu ei saa alata ilma materjalita lõikelaual – üks tootja omistab 45–55% esimese järgu viivitustest kanga hankimisele ja värvimisele. Hiline värvikinnitus käib igal hilisemal etapil.

K: Kui palju kohandatud värv lisab?

V: Potentsiaalselt 30 päeva või rohkem, kuna kohandatud värvimine toob kaasa oma labori kastmise heakskiidutsükli ja värvipartii teostusaja. Ajasurve all tehtud esimese tellimuse puhul on laovärvi valimine kõige tõhusam viis ajakava kaitsmiseks.

K: Kas ma saan tootmist kiirendada, kui ma hilinen?

V: Ainult piirides. Lennukaubavedu võib lõpuks taastuda kahe kuni nelja nädala jooksul mitu korda suurema merekulu eest, mis muudab selle pigem hädaabivahendiks kui plaaniks. Keevitamine, seina lamineerimine ja vee testimine võtavad aega ning nende kiirustamine tekitab defekte, mis ülevaatust ebaõnnestuvad ja maksavad rohkem aega, kui säästavad. Kaitske kuupäeva, lukustades materjalid ja kinnitused varakult, mitte tihendades tootmist hiljem.

K: Kui kaugele peaksin tellima suvesarja?

V: Töötage oma riiulikuupäevast tagasi laost vastuvõtmise, siseriikliku kohaletoimetamise, tolli, ookeanitransiidi, kontrolli, 30–45-päevase tootmise, materjali sissetulemise, proovide võtmise ja kinnitamise kaudu – seejärel lisage puhkusepuhver, kui ajakava ületab kevadfestivali. Enamiku suviste jahedamate sarjade jaoks, mis paneb pühenduma sügisele või talve algusesse.

K: Mis muudab minu tarneaega kõige rohkem?

V: Täielik spetsifikatsioon ja varuvärvitoon. Tootmisvalmis lühikirjeldus muudab kahenädalase avastustsükli ühe kuni kolme päeva pakkumiseks ja varuvärv eemaldab värvipartii kriitiliselt teelt. Pärast seda: kiire, konsolideeritud tagasiside proovide võtmise ajal ja uue mustri väljatöötamise asemel alustades olemasolevast platvormist.

Kas plaanite ajakava?Sealock (YiFuLong Outdoor Gear Co., Ltd.) toodab Hiinas ja Vietnamis keevitatud ja õmmeldud pehmeid jahuteid, pakkudes 7–15 päeva proovivõttu ja 30–45 päeva tootmist. Saatke oma riiulikuupäev ja meeskond töötab kalendriga koos teiega tagasi – ja öelge selgelt, kui see ei sobi.

Meil:info@sealock.com.hk |  Telefon: +86-13632981825  | Sirvige pehmete jahutite valikut

Siin tsiteeritud võrdlusnäitajad ja viivituste statistika kajastavad 2026. aasta keskpaiga seisuga avalikult kättesaadavaid rõivaste ja pehmete kaupade tootmisallikaid ning varieeruvad olenevalt tehasest, tootest, materjalidest ja hooajast. Eelkõige muutuvad kaubaveo ajad sõltuvalt marsruuditingimustest. Kinnitage oma tarnijaga praegused teostusajad ja võimsus, enne kui lubate turuletoomise kuupäeva.
